Проект, стоимость которого оценивается в 15 млрд рублей, позволит, по мнению специалистов, повысить качество и надёжность энергоснабжения Екатеринбурга, снизить себестоимость тепловой и электрической энергии и создать новые возможности для развития города. Официальный ввод объекта в эксплуатацию намечен на март 2016 года.
Интересные факты о турбине и генераторе ТЭЦ «Академическая».
- газовая турбина — единственное зарубежное оборудование ТЭЦ, всё остальное — отечественного производства;
- оборудование швейцарской фирмы Alstom доставляли морем из Голландии до Санкт-Петербурга, далее речным и автомобильным транспортом до Екатеринбурга;
- генератор газовой турбины весит 250 тонн;
- Подъём генератора на фундамент — очень тонкая работа, исполнение которой зависит от предельной внимательности крановщика. Агрегат должен идеально «сесть» на болт, который размером не больше 20 миллиметров.
- 5 февраля 2014 года в Академическом был заложен первый камень в основание новой ТЭЦ. И менее чем за 1 год на стройплощадке вырос практически законченный энергообъект.

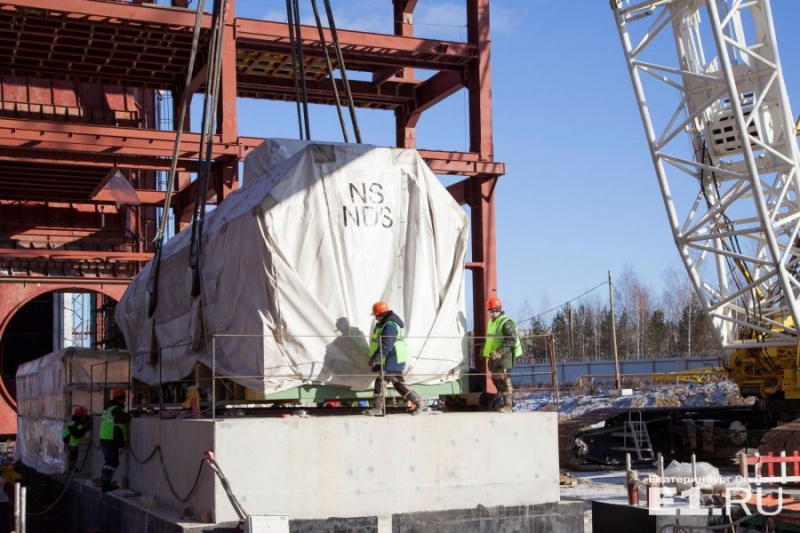

- На строящейся в Екатеринбурге ТЭЦ «Академическая» установлен генератор газовой турбины GT13E2 производства Alstom весом более 300 тонн. Агрегат был перемещён на фундамент с помощью специального гусеничного крана грузоподъемностью 600 тонн.
- На ТЭЦ «Академическая», за ходом строительства которой мы внимательно следим в наших новостях, начался монтаж паровой турбины КТ-63-7,7. Исполнителем заказа по изготовлению турбины стал Уральский турбинный завод (ЗАО «УТЗ»). Как отмечают в пресс-службе ЗАО «УТЗ», турбина станет важной частью парогазовой установки ПГУ-230 и будет эксплуатироваться совместно с газотурбинной установкой GT13E2 производства компании Alstom.
Пока же строительство продолжается ударными темпами. Установлена на фундамент паровая турбина, полностью закончено монтирование водогрейного котла, идёт обвязка котла-утилизатора, в завершающей стадии сборка трубопровода сетевой воды. Ведутся работы по монтажу газовой турбины и блочного трансформатора газовой турбины. Внутри машинного зала идут работы по обустройству площадок обслуживания турбин и котлов.

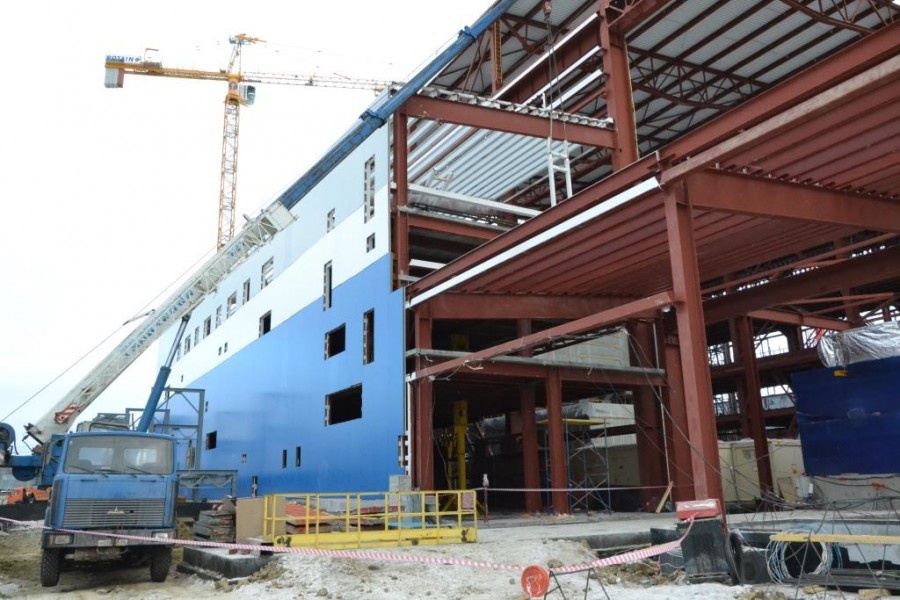

Началась внутрення отделка уже полностью построенного инженерно-лабораторного корпуса. Практически завершена сборка технологического оборудования дожимной компрессорной станции и трубопроводов пункта подготовки газа. Смонтированы три бака объёмом 3000 м³ каждый для резервного топлива (мазута), идёт их подготовка к гидравлическим испытаниям. Завершён монтаж совмещённых технологических эстакад.

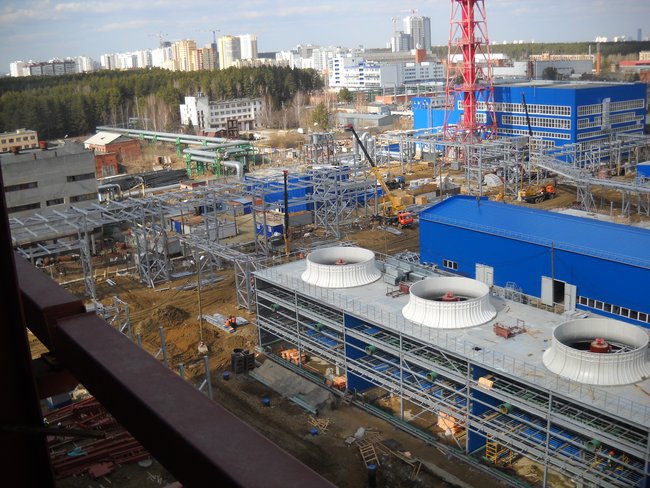

Заканчивается монтаж основного комплекса технологического оборудования очистных сооружений. Очистные сооружения позволят проводить глубокую многоступенчатую очистку промливневых, масло- и нефтесодержащих, хозбытовых сточных вод до нормативов водных объектов рыбохозяйственного значения. При этом проектом предусмотрена возможность использования очищенной воды в системе технического водоснабжения ТЭЦ в замкнутом цикле, что снизит потребление технической воды на нужды станции. Система полностью автоматизирована и будет работать без участия человека.
Два водогрейных котла первого комплекса станции подключат уже этой осенью.
Кстати, а вы знали, что на «Сделано у нас» статьи публикуют посетители, такие же как и вы? И никакой премодерации, согласований и разрешений! Любой может добавить новость. А лучшие попадут в наш Телеграм @sdelanounas_ru. Подробнее о том как работает наш сайт здесь👈
Другие публикации по теме
- Развитие удаленных территорий связано с решением массы вопросов, а&nbs...еняют устаревшие объекты теплоснабжения в с.Шипуново Новосибирской области.
- Представитель администрации Свердловской области и генеральный директо...коления БН-1200М. Об этом сообщает департамент информполитики региона.
- Для московского метростроения 2023 год стал одним из самых результатив...садок на действующие и перспективные линии метро и диаметры.
Поделись позитивом в своих соцсетях









bars_1631.05.15 08:48:26bars_1631.05.15 16:04:07
