На стройплощадке Ленинградской АЭС готов котлован для седьмого энергоблока

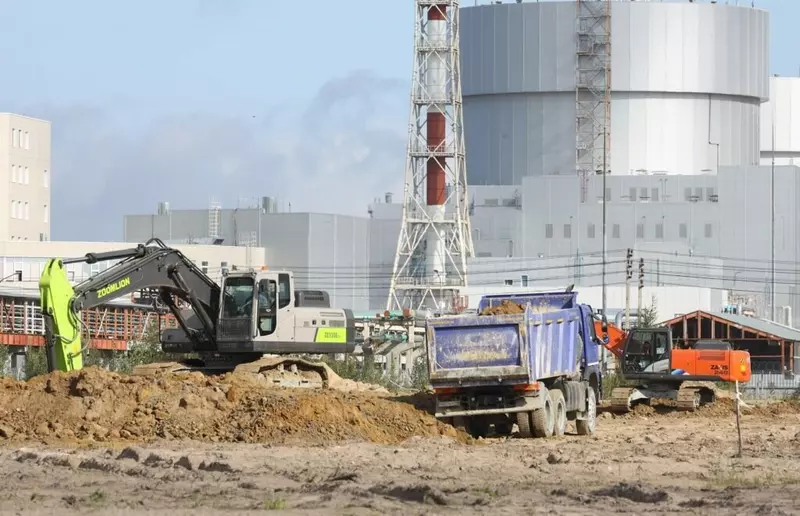

Следи за успехами России в Телеграм @sdelanounas_ruНа площадке седьмого энергоблока Ленинградской АЭС уже завершены основные земляные работы, вывезено около 660 тыс. кубометров грунта.

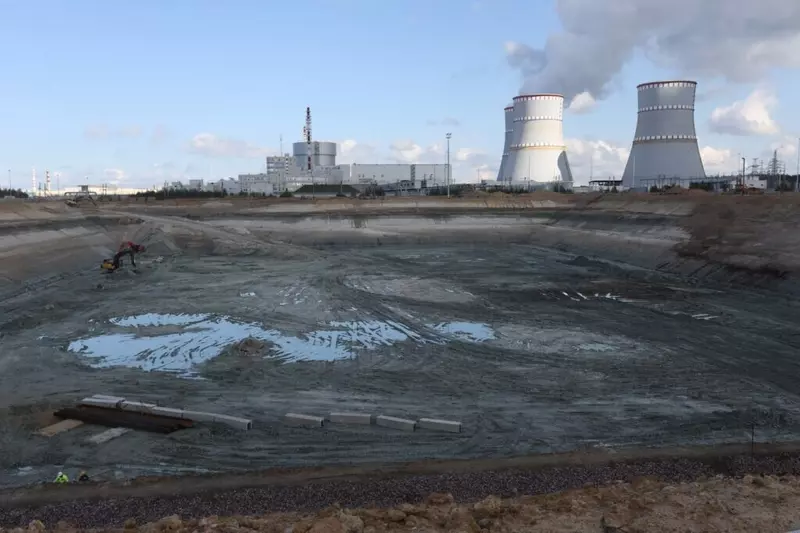

В настоящее время строители формируют основание котлована с проектной отметкой -15,85 м.
На этих работах задействовано 50 человек, 30 автомобилей и 15 специальных механизмов.

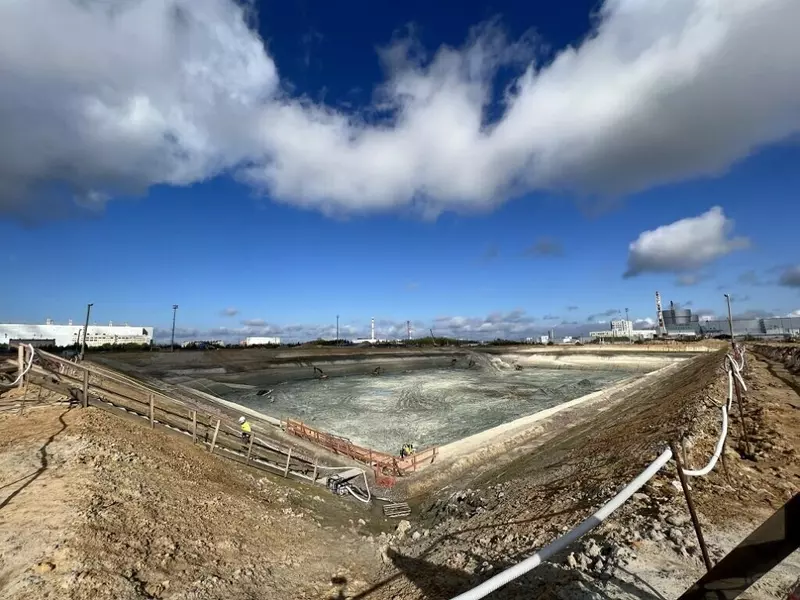

«Размеры котлована составляют 196 на 266 метров, что в три раза больше площади стандартного футбольного поля», — рассказал начальник Управления капитального строительства ЛАЭС-2 Евгений Милушкин.
Следующий этап строительства энергоблока № 7 с реактором ВВЭР-1200 — устройство дренажа ядерного острова. Так называют комплекс зданий и сооружений, относящихся к эксплуатации ядерного реактора. Еще одна задача на ближайшее время — устройство котлована турбинного острова.
«Генеральный подрядчик строительства новых энергоблоков в соответствии с графиком приступил к обустройству котлована под турбинный остров. Специалистам предстоит разработать 348 тыс. кубометров грунта. Работы планируется выполнить до ноября 2023 года», — сообщил Константин Худяков, директор программы по строящимся блокам ЛАЭС концерна «Титан-2».
На площадке завершается вертикальная планировка и сооружение нагорной канавы для отвода поверхностных вод. Также продолжается обустройство участков для проезда автотранспорта и прохода персонала.
Энергоблоки № 7 и 8 планируется ввести в эксплуатацию в 2030 и 2032 годах соответственно. Они заместят мощности энергоблоков № 3 и 4 с реакторами РБМК-1000.
