Ход строительства станции «Новокрестовская» Петербургского метрополитена
Верхний ярус и будущий лестнично-траволаторный спуск
Глубина заложения станции, м:17
Количество платформ: 2
К октябрю 2016 года до будущей «Новокрестовской» осталось около 700 метров. Щит «Надежда» начал проходку под акваторией Финского залива.Второй щит, КТ-1-5,6 М, начал проходку однопутного тоннеля от станции «Приморская» до места соединения с будущим двухпутным тоннелем, который планируется пройти в 2017 году от будущей «Новокрестовской».
На сегодняшний день (24 ноябрь)два верхних перекрытия залиты полностью. Третье сверху перекрытие (между платформами и ярусом служебных помещений) тоже почти полностью завершено, кроме центрального пролета, где пока установлены расстрелы напротив каждой колонны. Лоток залит более чем на 2/3 длины станции, грунт в лотке разрабатывается уже в нескольких метрах от южной торцевой стены.

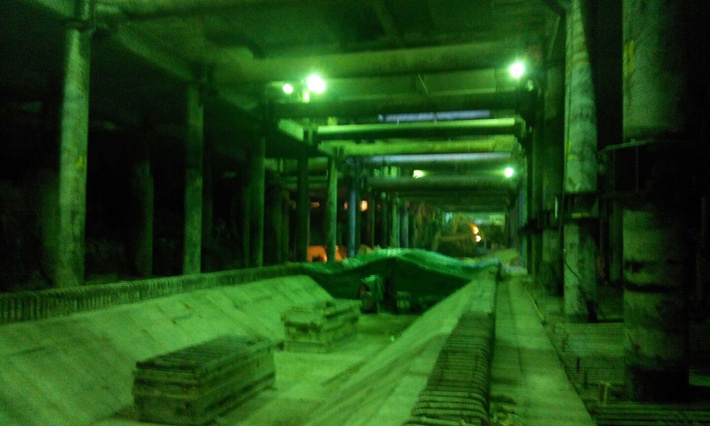

Средний ярус
При разработке грунта в лотке, грунт выбирался только в центральном пролете и в соседних с ним по обе стороны. В крайних пролетах между контуром «стены в грунте» и ближайшем к нему ряду колонн (между осями А-Б и Е-Ж) грунт сразу не разрабатывался, оставили на более поздний срок, чтоб как можно быстрее разобраться с подготовкой лотка для приемки щита. Разработка грунта в пространстве между крайними осями для устройства плиты основания началась только на прошлой неделе. У демонтажного котлована производится сборка крытого комплекса с козловым краном для обслуживания ТПМК.
Средний ярус
Вид на верхнее перекрытие

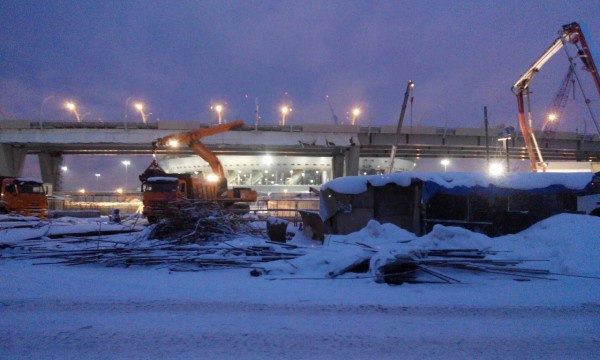

Сборка комплекса у демонтажного котлована
Нижний ярус
Подготовка к заливке захватки плиты основания в осях Д-Ж
Верхний ярус
Пост по эту тему сделал блогер A_SEVER!
Кстати, а вы знали, что на «Сделано у нас» статьи публикуют посетители, такие же как и вы? И никакой премодерации, согласований и разрешений! Любой может добавить новость. А лучшие попадут в наш Телеграм @sdelanounas_ru. Подробнее о том как работает наш сайт здесь👈
Другие публикации по теме
- Для московского метростроения 2023 год стал одним из самых результатив...садок на действующие и перспективные линии метро и диаметры.
- Начиная с 2011 года было построено 7 новых электродепо: «Аминьев...o;, «Печатники», «Планерное» и «Сокол».
- В 2024 году в Москве построили 8 станций метро и 17,4 км&nbs...и 12 электродепо метро и МЦК. Сеть метро выросла в 1,8 раза.
Поделись позитивом в своих соцсетях








Комментарии 0
